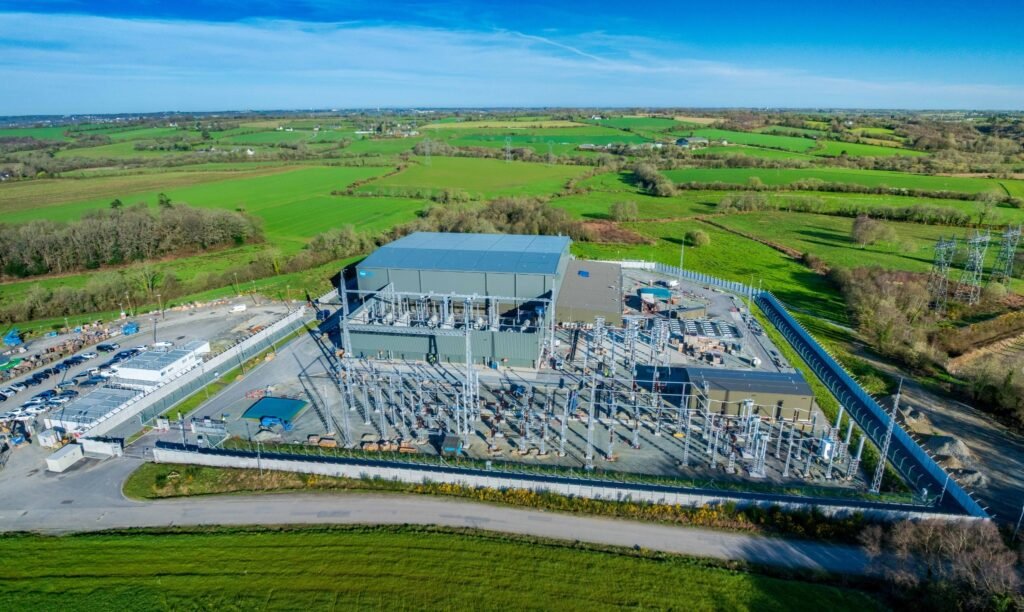

Le projet Celtic Interconnectorse concrétise. Le groupe NGE finalise actuellement la station de conversion de La Martyre, dans le Finistère. Cette infrastructure est le maillon terrestre indispensable de la future autoroute électrique entre la France et l’Irlande.
Un chantier stratégique pour la souveraineté énergétique
Porté par RTE et son homologue irlandais EirGrid, ce projet crée la première liaison directe entre l’Irlande et l’Europe continentale. La station d’Ar Merzher jouera un rôle de pivot. Elle convertira le courant continu du câble sous-marin en courant alternatif pour le réseau français, et inversement.
Cette interconnexion présente des bénéfices majeurs :
- Sécurité d’approvisionnement : Solidarité entre les deux pays en cas d’incidents techniques ou de pics de consommation.
- Transition écologique : Meilleure intégration des énergies renouvelables à l’échelle européenne.
- Capacité massive : 700 MW de puissance, soit l’équivalent de la consommation de 450 000 foyers.
L’expertise multi-métiers de NGE en action
Depuis juillet 2023, les équipes de NGE déploient une large palette de savoir-faire : terrassement, génie civil, réseaux secs et humides, ou encore infrastructures numériques.
Pour optimiser le planning et la sécurité, NGE Génie Civil a mis en œuvre des variantes techniques innovantes.
La fosse de récupération des huiles a notamment été réalisée avec des panneaux préfabriqués. Ce choix a permis de réduire l’emprise du chantier et d’accélérer les interventions.
Les chiffres clés de l’infrastructure :
- Liaison totale : 575 km, dont 500 km en mer.
- Génie civil : 4 300 m³ de béton et 4 000 m² de radier.
- Réseaux : 15 km de fourreaux et 7 km de câbles en cuivre.
- Massifs : 120 unités réalisées sur site.
Calendrier et mise en service
Les opérations principales s’achèveront en mai 2026. La mise sous tension de la station débutera dès juin 2026.
Après une phase finale d’aménagements paysagers prévue jusqu’en septembre, la mise en service globale du Celtic Interconnector est attendue pour 2028.
Pour Stéphane Perez, directeur général de NGE, ce chantier démontre la capacité du groupe à piloter des projets complexes au service de la transition écologique.
